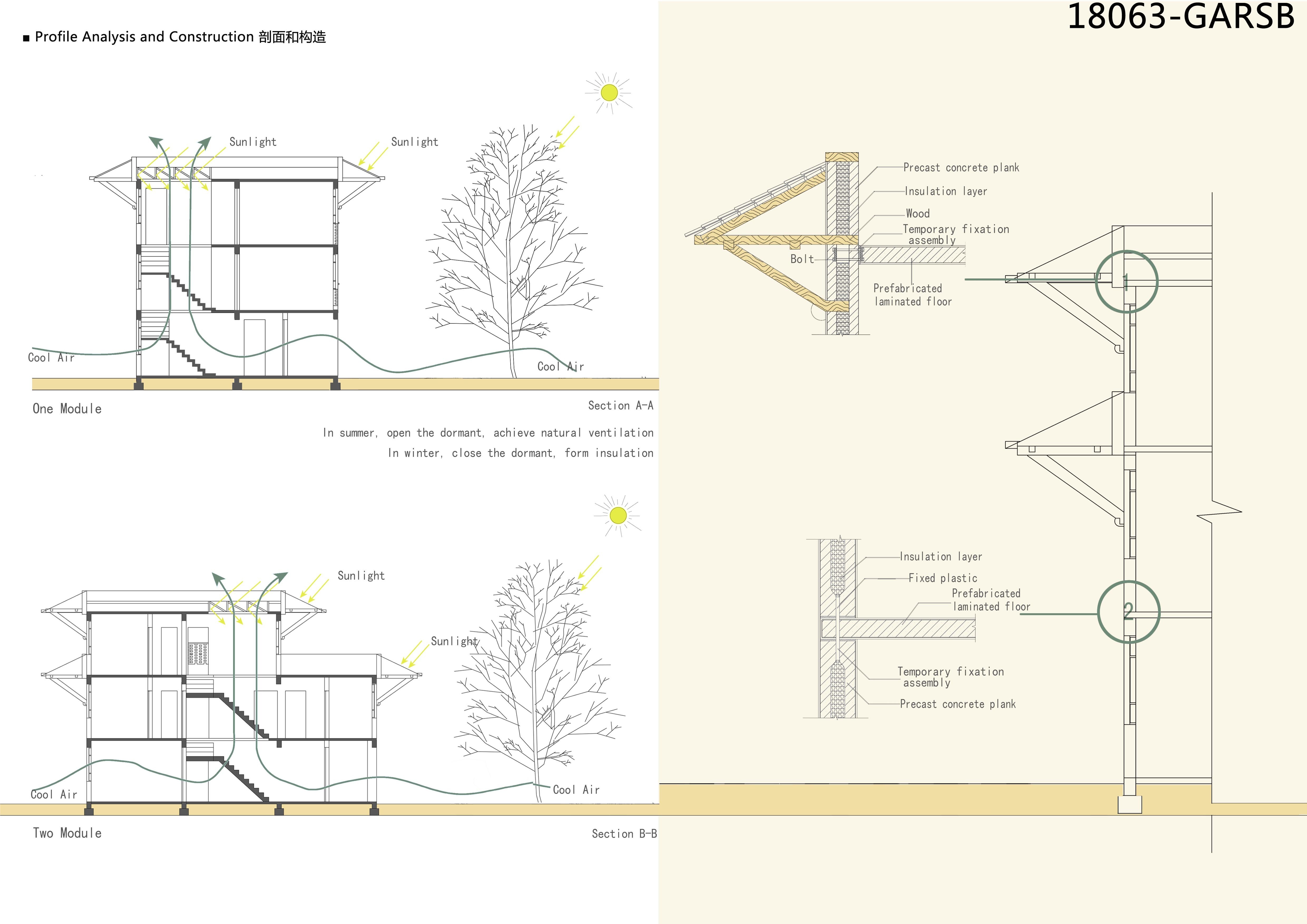

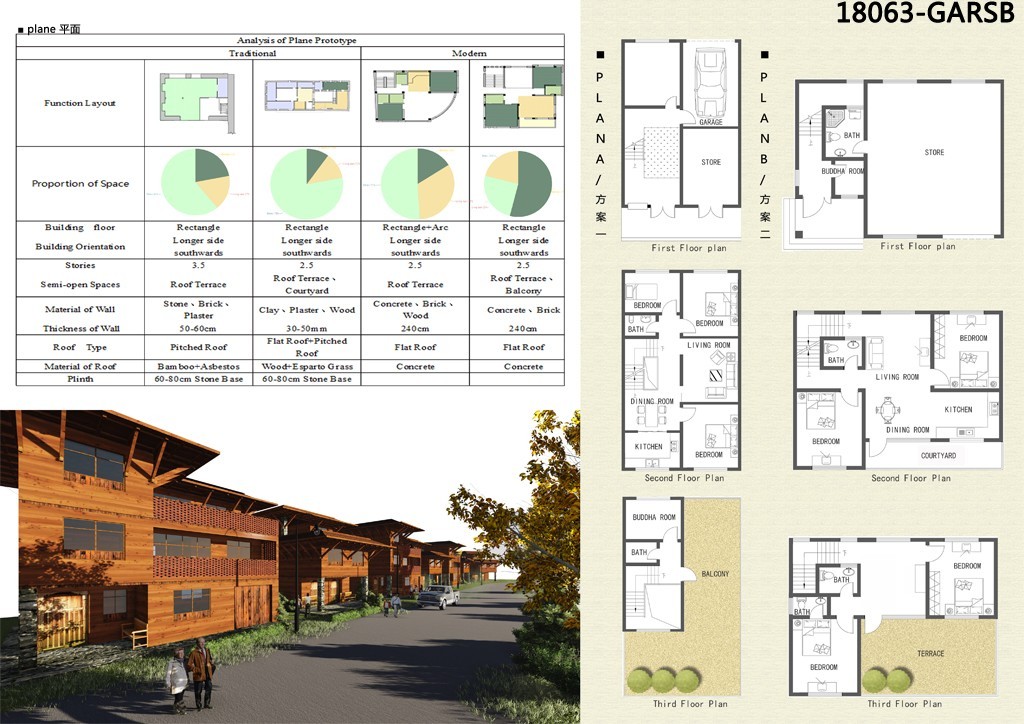

日期:2016/12/15 2:19:11   編輯:仿古建築設計1、技術上采用預制構件模數化建造,在工廠生產建造設計完整的牆板、樓板,整體運輸到現場組裝,組裝時間快速,每塊板的安裝時間僅為半小時,預制構件組裝的建築在抗震上也不差與傳統現澆施工的房屋。

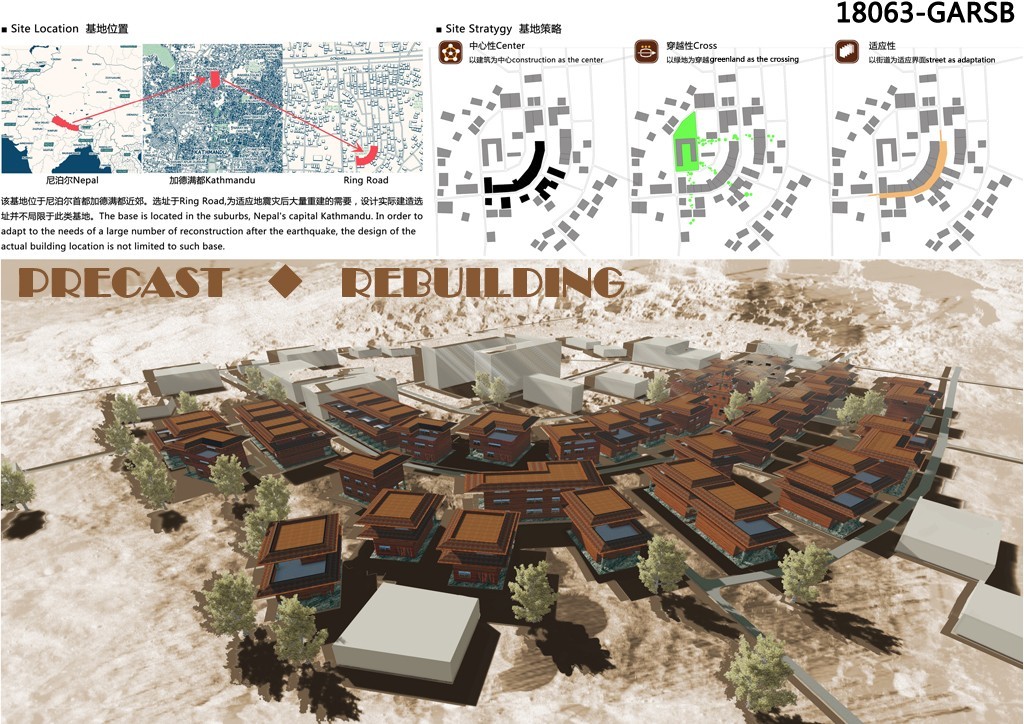

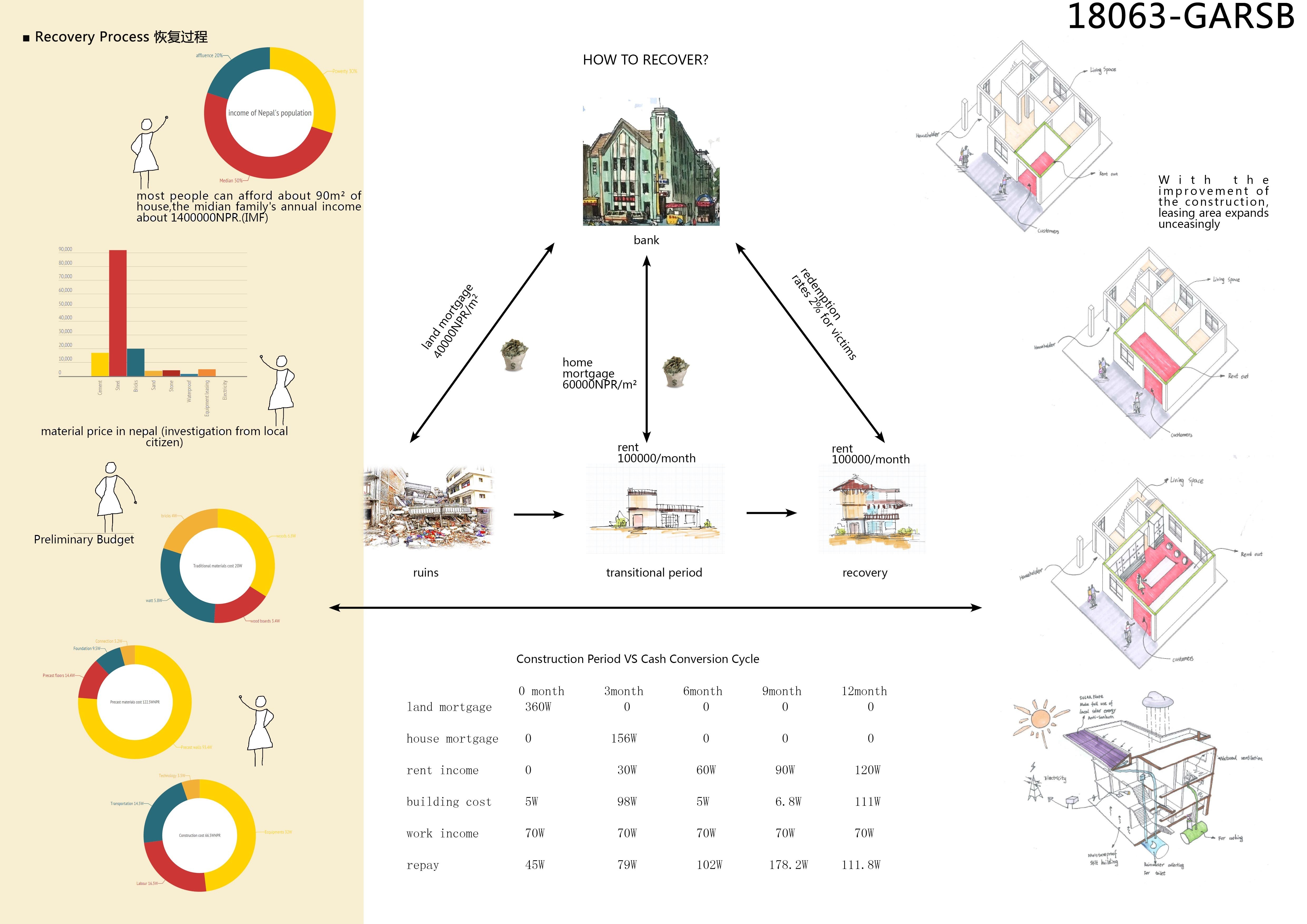

2、設計思路上我們參考了尼泊爾本地人貸款建房的模式,將這種模式與預制構件化構件靈活組裝生產的特點相結合,使災民在自己已有的土地上自我運轉資金流來一步一步的恢復受災前原有的生活狀態。
3、在預制技術上,遠大住工集團給與了極大幫助和指導。
